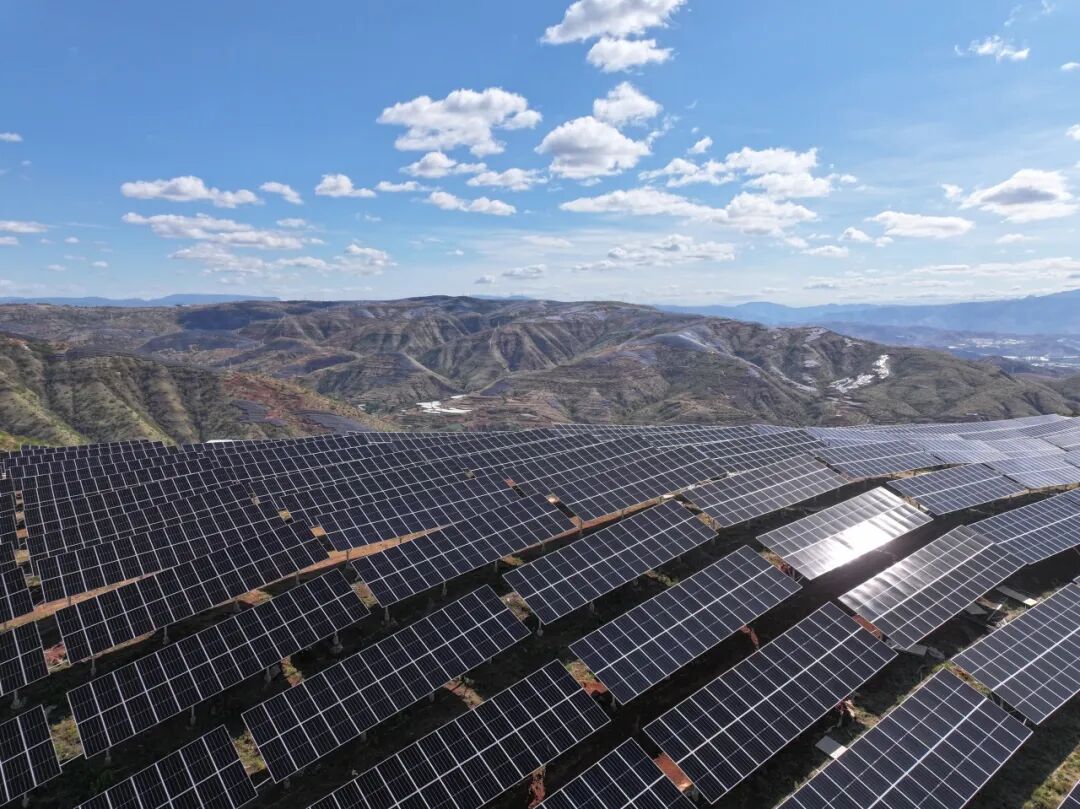

6月30日,大唐云南观音岩水电公司猛令沟60兆瓦光伏项目顺利实现全容量并网发电,以优异成绩迎接中国共产党成立105周年。作为该公司落地元谋县的首个新能源项目,项目投运后将持续输送绿色电能,为地方能源结构优化转型、绿色低碳高质量发展注入强劲动能。

猛令沟光伏项目位于楚雄州元谋县物茂乡散止村,项目额定容量60兆瓦,安装容量72.8MWp,选用650Wp单晶硅双面光伏组件,共布置24个光伏方阵、200台组串式逆变器,预计年上网电量可达1.095亿千瓦时,每年可节约标准煤3.29万吨,同步减少二氧化碳排放8.54万吨,对促进地方经济发展、生态文明建设和可持续发展具有积极作用。

自项目开工建设以来,面对时间紧、任务重、地质条件复杂、光伏方阵分布分散等多重挑战,该公司紧盯打造“基因工程”建设目标,全面推行“双轨制”和“双承诺”,严把安全关、质量关、进度关,倒排工期、挂图作战,全力破解施工难题和技术瓶颈,为项目并网投产奠定坚实基础。强化组织领导,该公司主要负责人坚守现场、靠前指挥,加大过程管控和组织协调力度,及时协调解决各类问题,为项目高质高效落地保驾护航;强化精细化管理,抓实动态纠偏,建立每周进度盘点机制,通过工程例会复盘进度偏差,督促总承包单位制定整改措施并加快落地,实时跟踪销号,保障施工进度不偏离既定目标;强化成本控制,摒弃传统光伏项目自建升压站模式,依托区域现有220kV光伏升压站,通过2回35kV集电线路接入并网,大幅降低前期投资成本、缩短建设周期。

同时,该项目通过优化光伏阵列设计、统筹配套设施布局,强化政企协同攻坚,安排专人对接自然资源、林草等主管部门,加大沟通对接力度,精准破解流程卡点与审批堵点,为项目提速落地扫清障碍;强化计划统筹,全面梳理关键线路与核心节点,细化各阶段施工计划,结合光伏场址分散特点,统筹多支施工队伍同步进场、平行作业;强化党建引领,深入实施“党建引领+基因工程”专项攻坚,组建工程建设党员突击队,先后攻克项目大件运输、土地征租等难点问题,为项目顺利实现全容量并网发电夯实基础。

下一步,该公司将持续深耕楚雄州新能源领域,依托区域优质风光资源推动更多清洁能源项目落地,加快建设“水风光储”一体化能源基地,以实绩实效为云南公司高质量发展贡献观音岩力量。
