曲靖会泽500千伏铜都-金钟变220千伏新建Ⅱ回线路工程投产
时间:2024-08-28 信息来源:中国能源建设集团云南火电建设有限公司 施启调点击数:346

  8月11日,由中国能源建设集团云南火电建设有限公司承建的曲靖市500千伏铜都~金钟变220千伏新建Ⅱ回线路工程实现“零缺陷”投产,解决了会泽片区待补风电、金钟风电等规划新能源上送问题,优化了该片区220千伏网架结构,提升了供电可靠性。

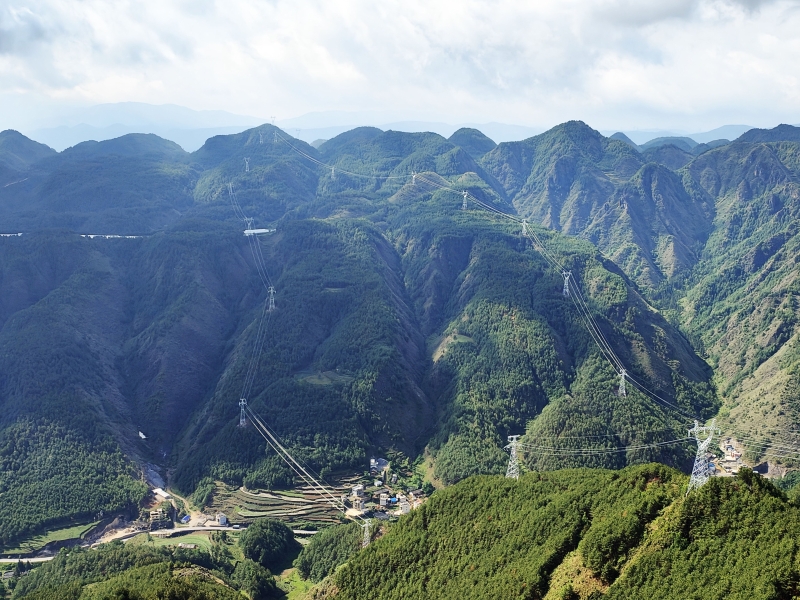

  该工程为新建线路工程,线路起于500千伏铜都变220千伏出线构架侧,止于220千伏金钟变220千伏进线构架侧,单回架设,线路长度约为49.10千米,其中10毫米冰区10.6千米、20毫米冰区24.58千米、30毫米冰区13.92千米;新建149基铁塔,其中平地2%、丘陵11%、山地75%、高山12%;于2023年8月30日通过开工条件审查。

  项目开工之初,就面临着砂石料紧缺、林业手续办理等状况,而且该地区冬季基本处于下雪或下霜天气,一度造成工程推进的举步维艰。为此,项目部积极沟通,在取得建设单位理解的同时,拿出有效的方案措施,克服了种种困难和挑战,合理组织施工,最终得到了业主的信任和肯定。在建设过程中,工程下穿500千伏线路3次、跨越35千伏及以上线路6次、10千伏线路26次;采取爆破施工的方法,有效解决现场岩石地质占比68%、开挖难度较大的问题;合理采用索道运输,克服了塔基之间最大高差210.5米、高差超过100米有15档的困难。经过长时间的努力,220千伏铜金Ⅱ回线路于8月2日取得了运行单位曲靖供电局输电管理所消缺完毕证明。
