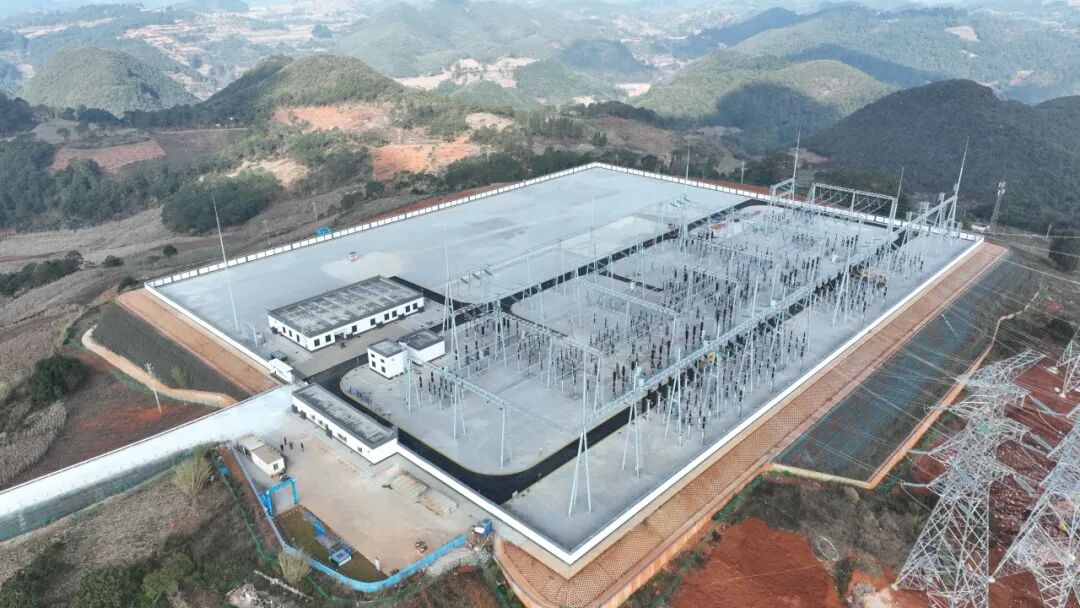

2月2日,位于文山壮族苗族自治州文山市的220千伏龙潭输变电工程正式投产。该工程作为南方电网云南电网公司稳增长扩投资的重点工程之一,工程的投运将为文山州电解铝下游产业链提供充足用电保障。

工程介绍
220千伏龙潭输变电工程总投资约4.33亿元。本期建设220千伏龙潭开关站及7回220千伏出线,工程动态总投资约2.3亿元。后续预计投资2.03亿元开展220千伏龙潭开关站扩建主变及网架加强工程,建设2台24万千伏安主变、1回220千伏线路、4回110千伏线路、1回35千伏线路。

建设意义
220千伏龙潭输变电工程投产后,将极大优化文山南部220千伏网架结构,充分释放500千伏柳井变电站主变容量,有效解决500千伏砚山变电站供电能力不足问题,为文山电解铝千亿级产业集群提供有力地电力支撑。
工程亮点
01高效协同保投产
该工程作为文山州和云南电网公司一季度重要项目,文山供电局建立“日跟踪、周管控、月纠偏”工作推进机制,组织建设单位、监理单位及时梳理可能影响工程建设进度的问题和困难,提前制定应对措施,安排专人定期跟踪落实,协调解决工程建设中遇到问题130余项。

02“粮草先行”保供应
为保障工程物资供应,文山供电局成立了物资供应党员突击队,采取点对点联动协调方式,对合同签订,主变、断路器、钢结构等关键物资图纸确认,控制电缆、交联电缆设计变更及需求报送审核等环节进行全过程管控,通过问题销号清单责任到人,确保所有问题有落实有回复不过夜。同时,建立驻厂攻坚保障机制,工程所需346项物资全部早于现场交货时间供应到位。并严格物资到货验收环节,将质量防范关口向前延伸,对工程所需金具、钢结构等2类物资全部纳入抽检范围加大抽检,及时斩断5个型号缺陷金具带病入网。

03攻坚克难保进度

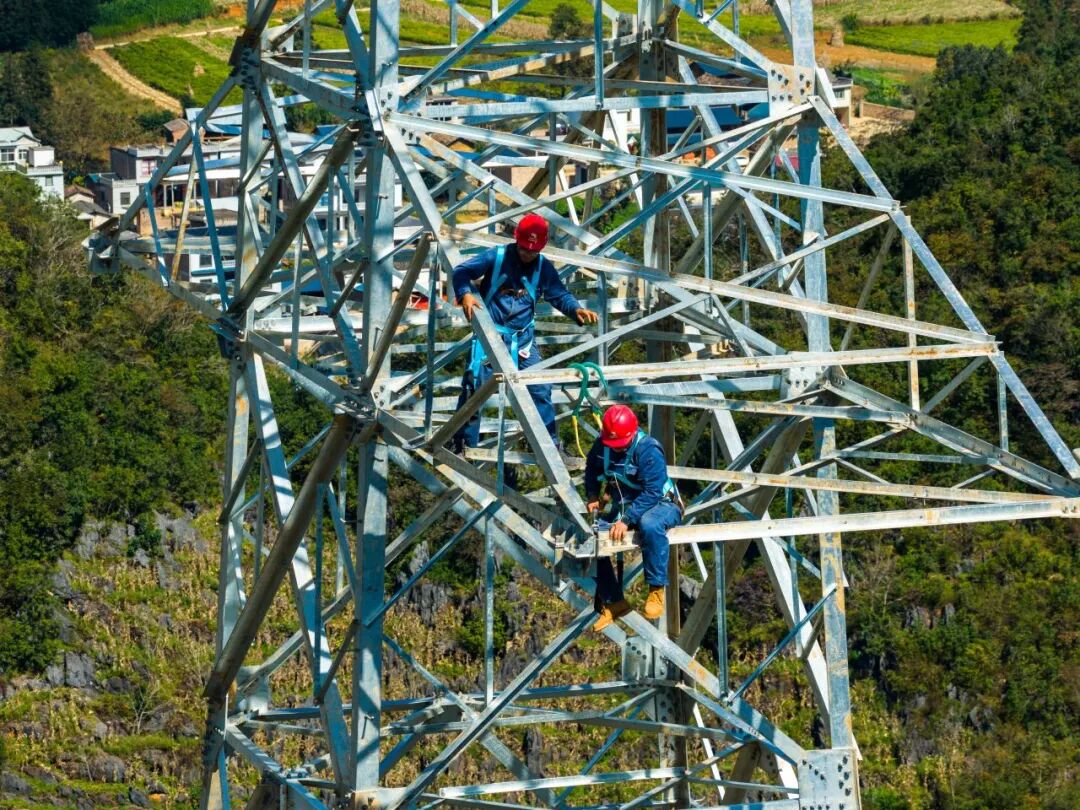

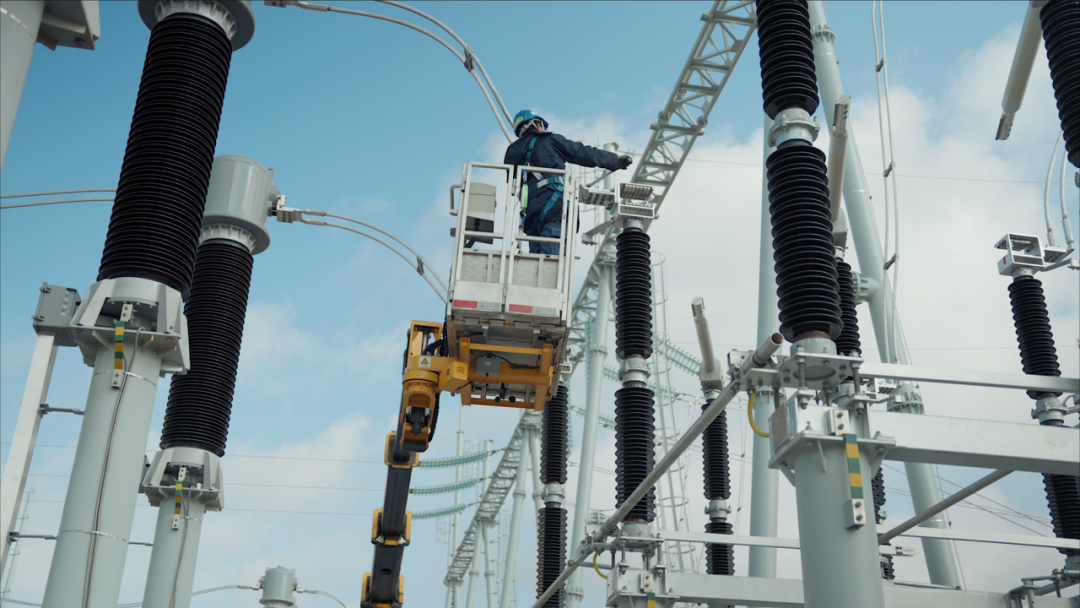

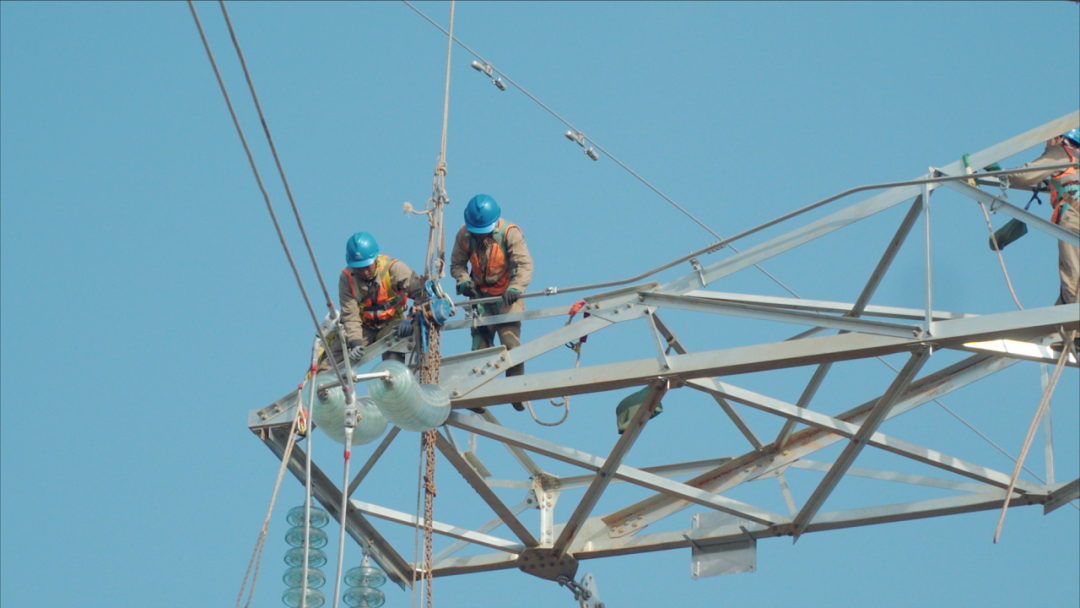

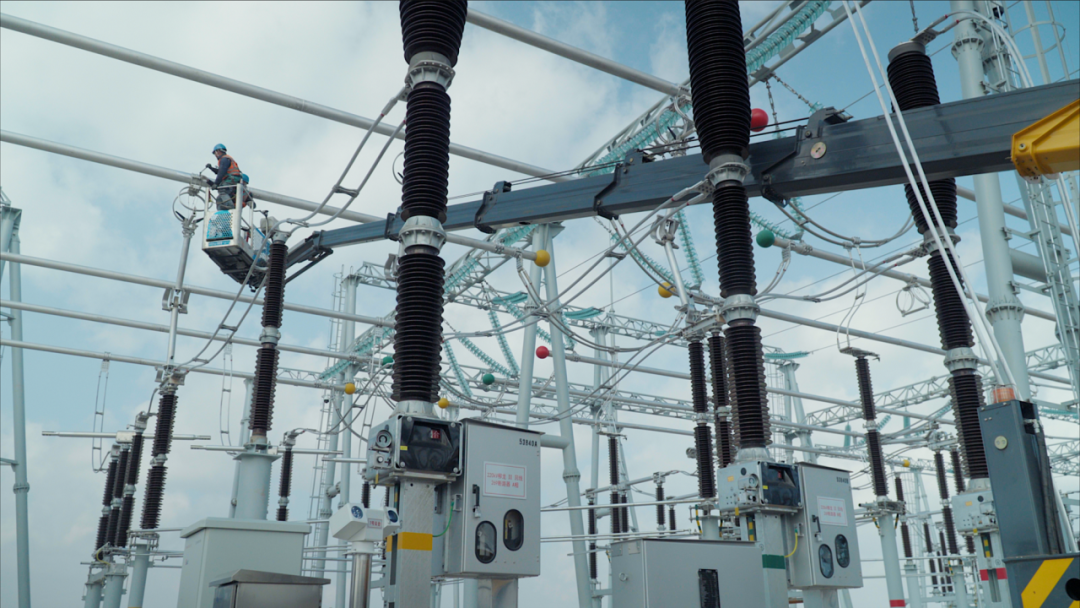

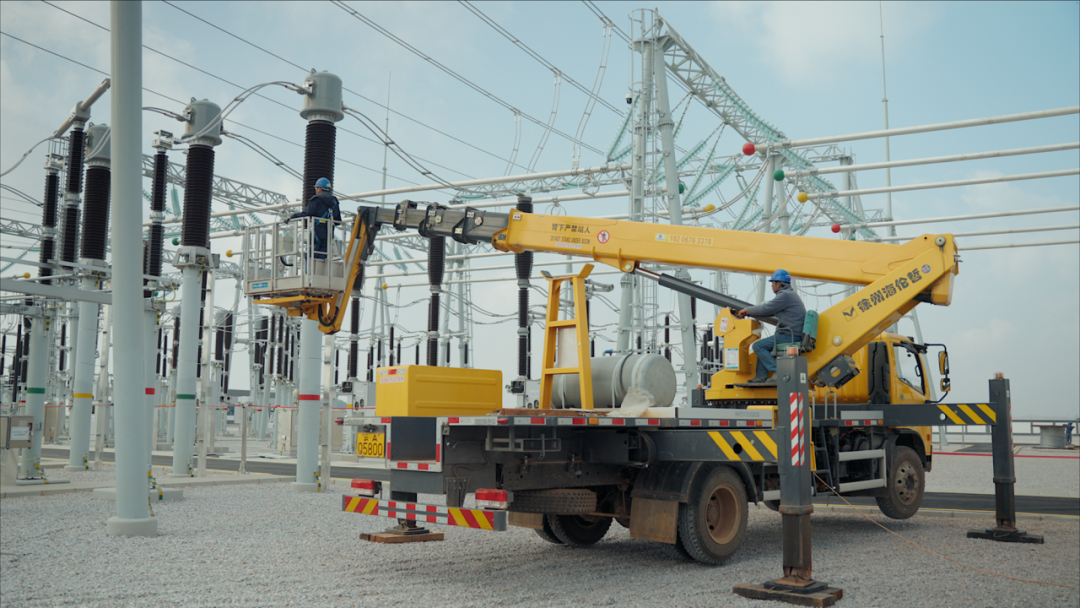

面对工程建设雨季长、调试时间紧、线路塔基位置多在山脊、山顶等困难,云南送变电工程公司建设团队投入挖机、推土机等40余台工程机械,作业人员采用两班倒“白+黑”连续作战模式提前一个月完成三通一平施工任务,提前20天完成11个220千伏间隔的调试工作,并搭设14个施工平台和多条索道,确保线路施工任务安全、高效完成。

04团队协作助力“零缺陷”投产

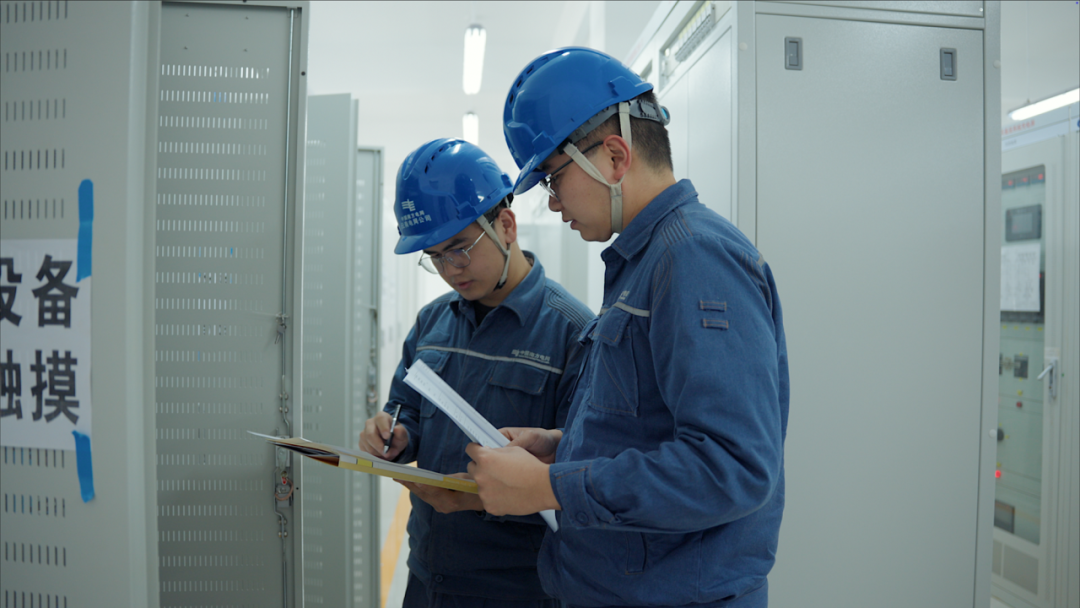

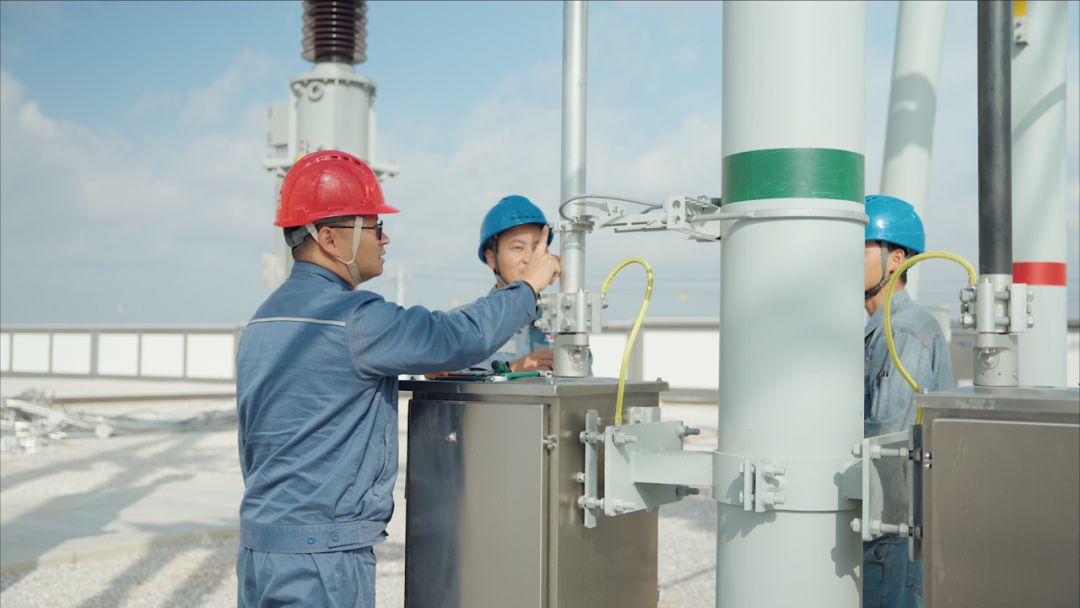

为做好220千伏龙潭输变电工程生产准备工作,文山供电局自2025年10月,成立了由9个专业共62人组成的生产准备及验收专项工作组,明确人员验收责任、验收程序及验收要点,以高标准、严要求开展验收消缺工作,确保工程“零缺陷”投产及变电站并网安全稳定运行。

为全力推进稳增长、扩投资工作部署,除220千伏龙潭输变电工程外,文山供电局计划于第一季度内相继开工35千伏老回龙变电站增容工程与35千伏舍得变电站增容工程,并确保500千伏富宁变电站登冒光伏项目送出配套220千伏间隔扩建工程、35千伏篾厂输变电工程、35千伏马街变电站扩建改造工程以及35千伏珠街变电站增容工程按期顺利投产。
