中老500千伏联网项目重型设备跨境运输取得阶段性突破
时间:2025-10-28 信息来源:南方电网澜湄国际能源有限责任公司 王方敏、杨竞锐点击数:12

  日前,中老500千伏联网项目主变A相在老挝成功安全落位,标志着该项目重型设备跨境运输任务取得重要进展。

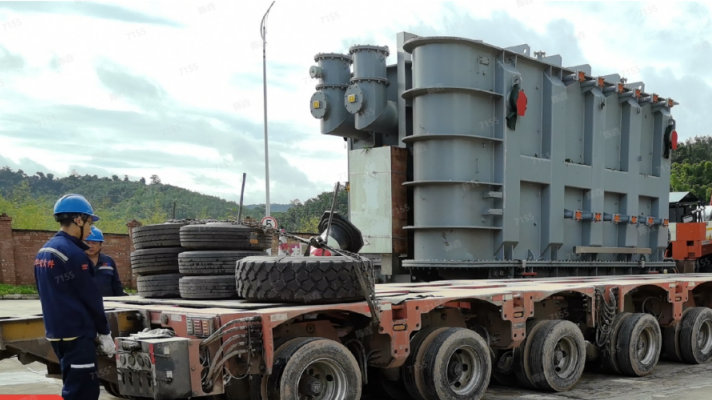

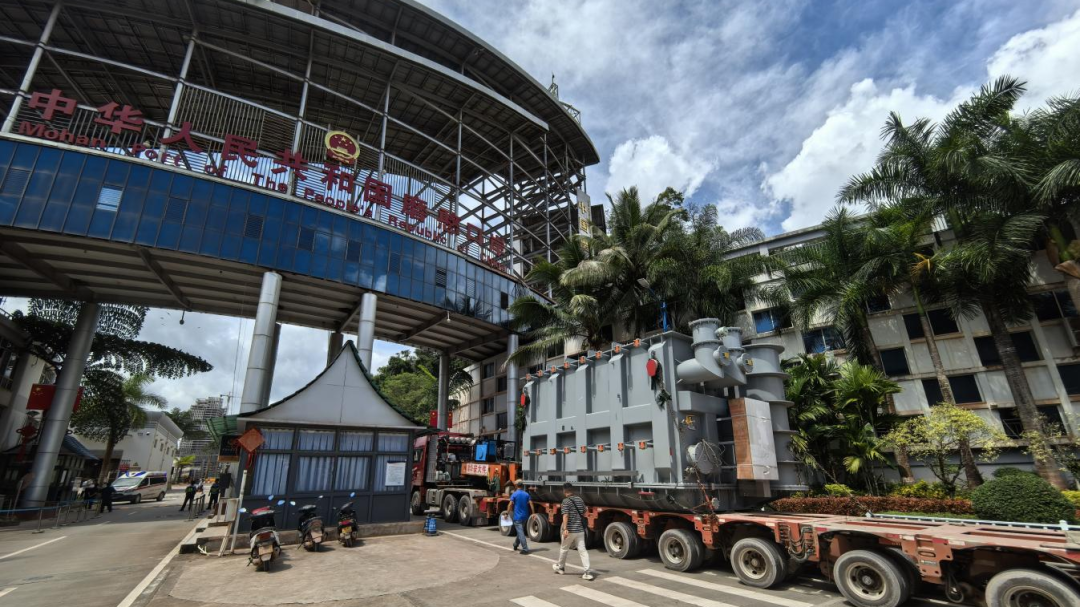

  500kV那磨变电站主变A相通过中国磨憨口岸

  该主变从中国衡阳出发,目的地为老挝纳磨项目现场,全程约2000公里。运输途中,先后经过台风影响区、国内国庆交通管制路段以及老挝山区泥泞道路,路况复杂。

  为保障运输安全高效,项目物流组提前半年开展线路勘察,制定了两套运输方案,设立7个应急节点,并采用小轴数液压板组合运输方式,全程实施GPS北斗双模定位实时监控,根据实际情况,动态调整行驶窗口共16次。最终该主变仅用15天时间完成跨境运输,比原计划提前30天抵达,实现零磕碰、零延误、零冲击。

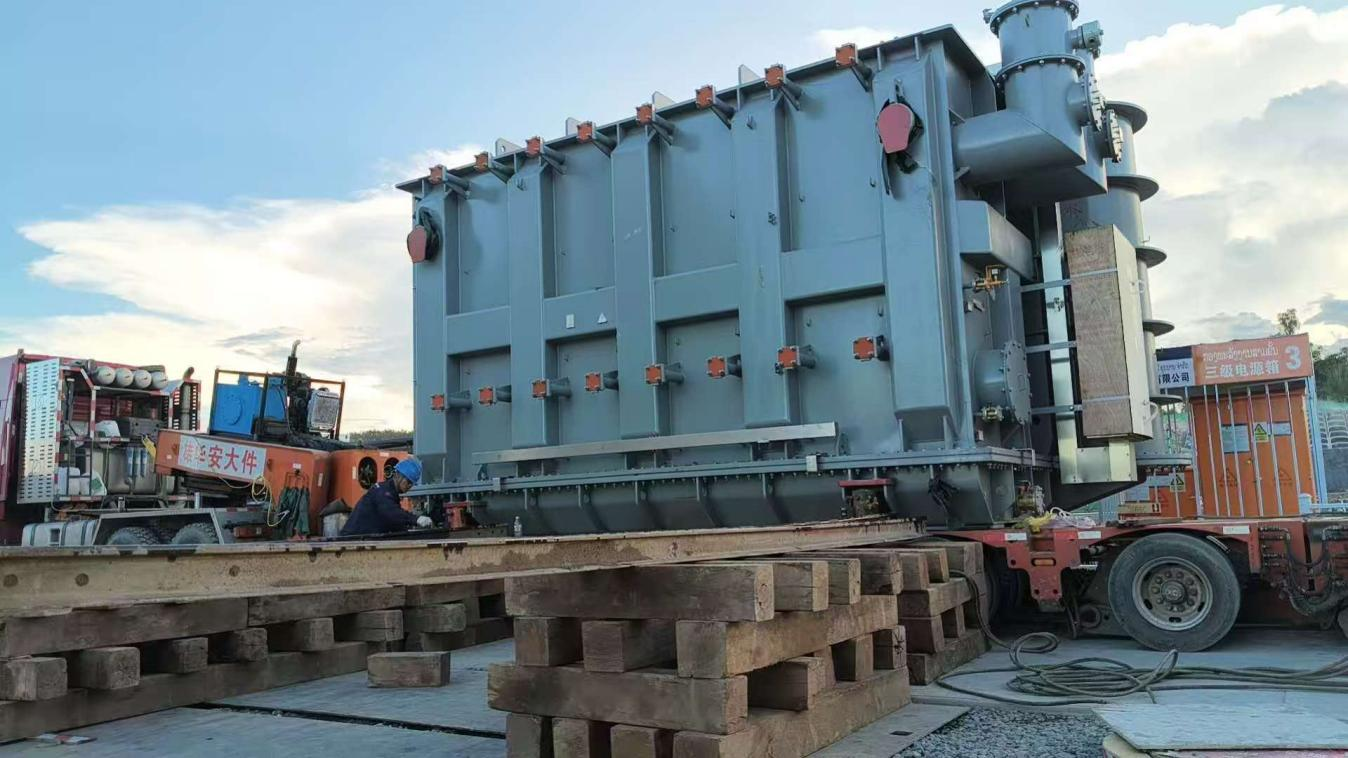

  500kV那磨变电站主变A相液推平移就位

  此次运输的顺利完成,有效检验了老挝输电网有限责任公司EDL-T项目风险地图动态调度体系实效,为后续B、C相主变运输提供了可复制的经验模板。
