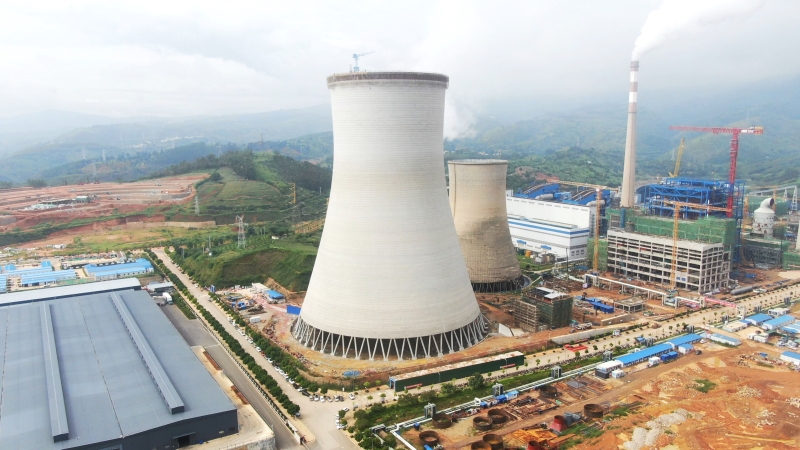

2024年8月23日,由中国能源建设集团云南火电建设有限公司参与施工的云南能投集团红河电厂扩建工程项目(1×700MW)冷却塔筒壁安全优质结顶。冷却塔总高度为153.418米,共计48对人字柱,其钢筋混凝土薄壁结构淋水面积达9500平方米,壳体最大厚度1.00米、壳体最小厚度0.20米。自2023年8月3日土方开挖以来,在项目部全体人员的共同努力下,历经386天安全顺利结顶,比原计划提前8天。
在工程建设中,基础部分施工面临两大难题:一是基坑需要“考古式”清理,即先人工清理,再扫帚清理,最后小毛刷清理;二是设计图纸变更——原设计地基换填的其中一部分变更为桩基施工,需要停工等设计图纸,两个问题导致基坑施工工期相较于计划工期滞后36天,但项目团队不畏艰险,迎难而上,紧紧锚定2024年8月31日到顶的目标,倒排工期,积极协调各方资源,精心组织、科学管理,最终提前完成既定目标,为后续的安装和调试工作打下了坚实的基础。
冷却塔施工作为超危大工程,项目部始终坚定不移的将安全置于首位,坚持通过每天站班会、定期安全培训、定期应急演练等多种方式,使每一位施工人员熟练掌握从基本的安全操作规程到应对突发危险情况的应急处置方法;在施工现场的各个关键位置,设置了明显的安全警示标识和防护设施,为施工人员打造了一道坚固的安全防线。同时,建立完善的安全监管机制,通过网格化管理,层层压紧压实安全生产责任,有效及时查处施工过程中的安全隐患及违章操作。在各方的努力下,自开工以来未发生任何安全事故。在质量管控上,项目部始终秉承精益求精的态度,严格执行质量验收标准,每一个施工节点完成后,都依据标准进行严格的质量核验,坚持举牌验收制度,不放过任何一个可能影响工程品质的细节,坚决杜绝质量事故的发生,全力打造出经得起时间考验的品质工程。
项目团队将以冷却塔结顶为新的起点,以更加昂扬的斗志继续前行。在后续工程建设中,团队成员将进一步精诚合作,无论是面对任何艰难困苦,都将始终保持拼搏进取的精神状态,迎难而上,在保安全、保质量的前提下,努力达成水压实验和并网发电两个重要里程碑目标。
