西双版纳中老500千伏联网工程主变完成出厂起运
时间:2025-03-21 信息来源:西双版纳供电局供电服务中心 王新建 郑顺波点击数:114

  近日,西双版纳供电局500千伏版纳变电站扩建工程特大型主变压器750MVA顺利通过出厂试验并完成装船起运,标志着云南电网重点工程项目取得重要进展,该工程为中老500千伏联网工程建设重点配套,并提升西双版纳主网架的安全稳定性。在主变生产和供货过程中,西双版纳供电局与保定天威保变电气股份有限公司共同克服特大型主变技术试验和运输难题,确保了主变顺利起运。

  一是协同管控产品质量。为确保项目高效推进,版纳供电局方先后三次派出6名品控专家赴现场见证试验,云南电网公司两次组织供应商及相关单位召开专题会议,研究解决方案,并牵头成立由云南电科院、版纳局5名专家组成的专帮组,驻厂协助供应商攻克局放试验环节等技术难题。3月中旬,变压器所有试验项目均顺利通过,监造工作组签署了放行确认单。

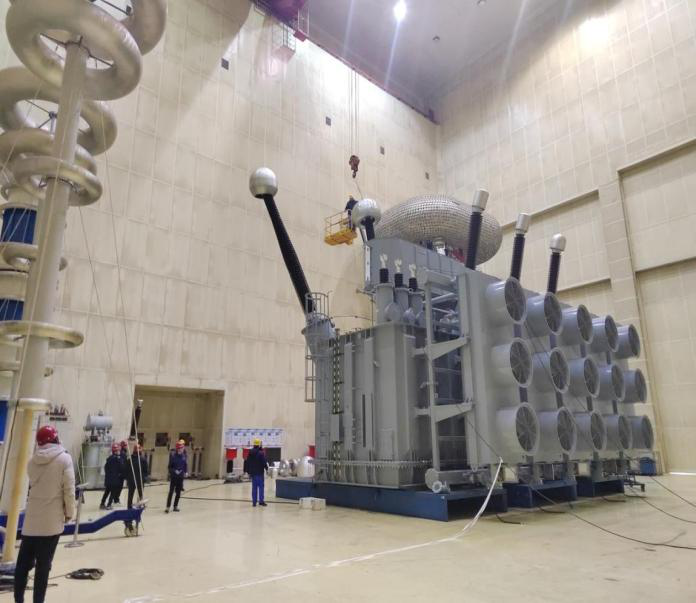

  出厂试验放行

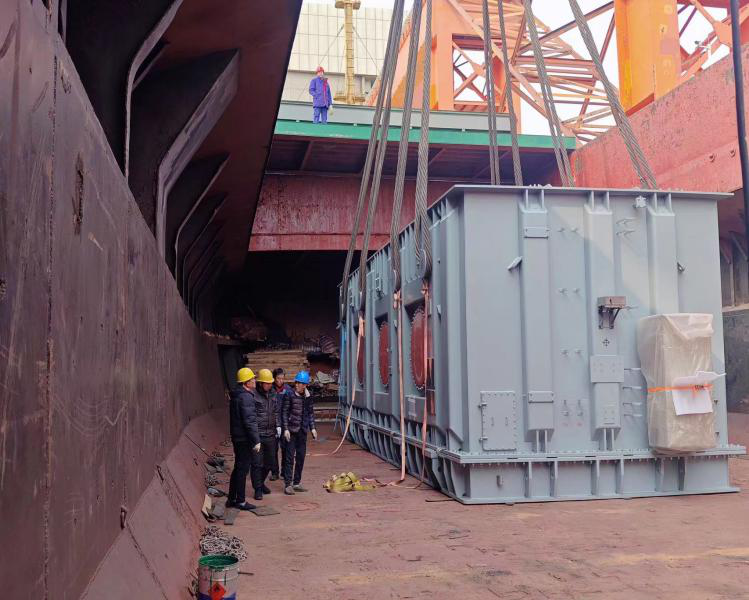

装船起运

二是协同创新高效运输。秉着合法依规、方案优化、安全可靠、经济适用的原则,经过运输路线勘察评审,完善风险控制,供需双方与创新性地提出了500kV主变整体运输方案运输重量达348.6吨,制定了以海运、江运、路运三段式完成主变整体运输交货,从始发地秦皇岛至500千伏版纳变扩建主变工程项目现场,全程约5256km(其中海运1650km,江运运输距离约2500km,陆运1086km,预计一个月后到场开展安装调试。

  此次500千伏版纳主变的整体运输和局放试验问题的成功解决,为西双版纳局特大型设备装备和运输工作提供实践参考,助力今后供需双方进一步提升电力设备制造和运输质量管控水平。
