近日,红河220千伏弥勒东风电场送出工程急需56.12吨铝包殷钢芯耐热铝合金导线,供应商原交货期无法满足工程建设要求。

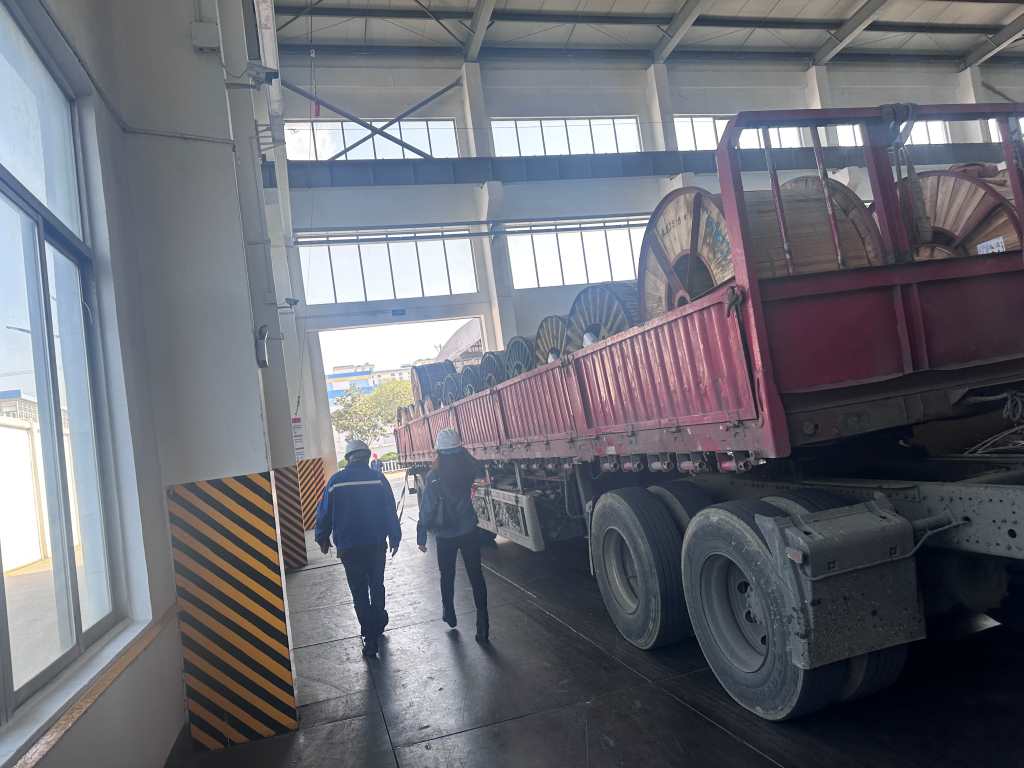

针对紧急物资需求,南方电网云南红河供电局供应链中心迅速启动应急响应,即刻派专人前往江苏南通厂家驻厂协调,深入生产线全程跟踪排产进度,协同厂家优化生产流程、压缩交付周期,采取分批次装车运输模式。经过3天攻坚,该批导线已顺利发货,为项目顺利推进筑牢物资根基,充分彰显了“急难险重冲在前”的责任担当与高效协同能力!
