“十五五”开好局起好步|中老500千伏联网工程(国内段)启动验收工作
时间:2026-01-22 信息来源:云南电网公司点击数:518

1月14日《云南日报》要闻版“开年起好步 工地建设忙”栏目报道中老500千伏联网工程(国内段)启动验收新闻。

近日,中老500千伏联网工程(国内段)验收启动会举行,标志着这一跨境能源合作工程从建设迈向投运的关键节点。

启动会上,南方电网云南电网公司建设分公司、南方电网云南送变电工程公司、南方电网云南电力建设监理咨询有限公司等单位分别汇报了工程建设、施工自检、监理预检及设计工作开展情况,南方电网云南西双版纳供电局就生产准备工作作详细说明。验收专家组代表现场表态,将秉持科学严谨、客观公正的原则,严格依据标准规范开展验收工作。



▲建设分公司、西双版纳供电局、云南电网公司代表分别向青年突击队、党员突击队及验收组授旗,凝聚攻坚冲刺的强大合力。

作为中老命运共同体行动计划的重要组成部分,该工程是继中老铁路后两国深化务实合作的又一标志性项目,也是南方电网成立23年来首个跨境500千伏工程,承载着落实“一带一路”倡议与老挝战略对接的重要使命。

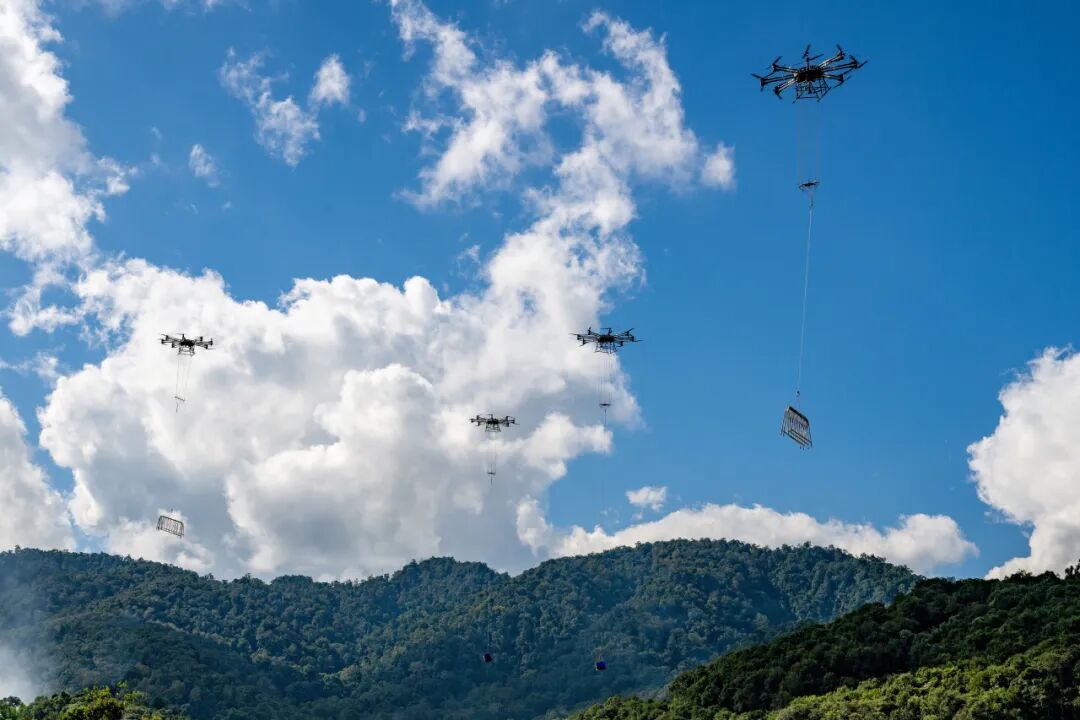

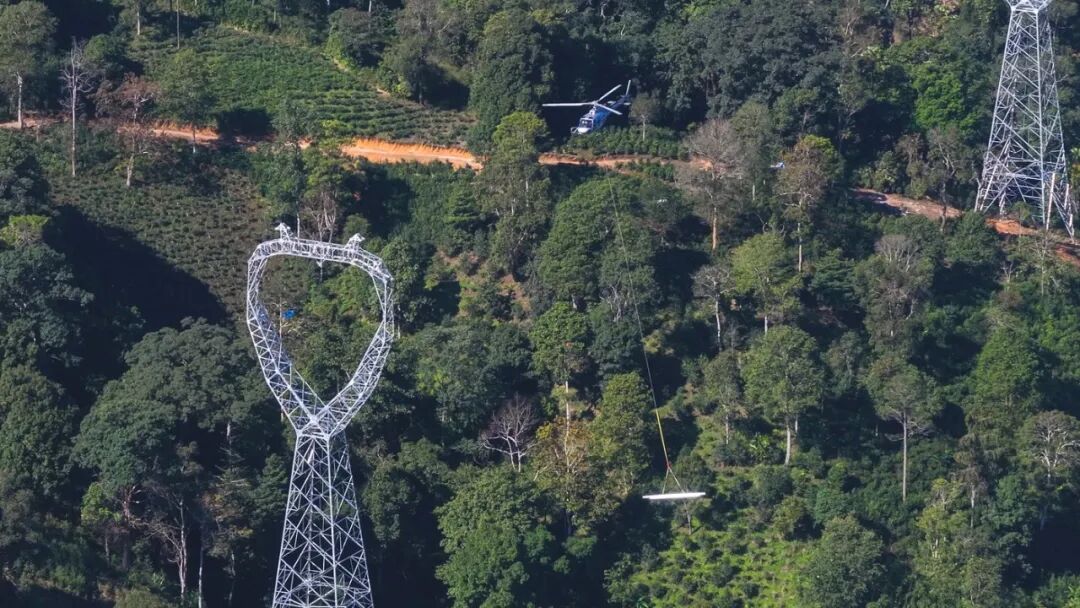

▲在中老500千伏电力联网工程(国内段)施工现场,建设团队采用“无人机+直升机”吊运电力物资,保护热带雨林生态环境。

工程起点位于老挝乌多姆塞省,落点于中国云南西双版纳,通过1回500千伏跨境输电线路实现两国高电压等级电网互联,投运后将形成150万千瓦双向电力互济能力,年输送清洁电力约30亿千瓦时,为区域能源结构优化和绿色低碳发展注入强劲动能。

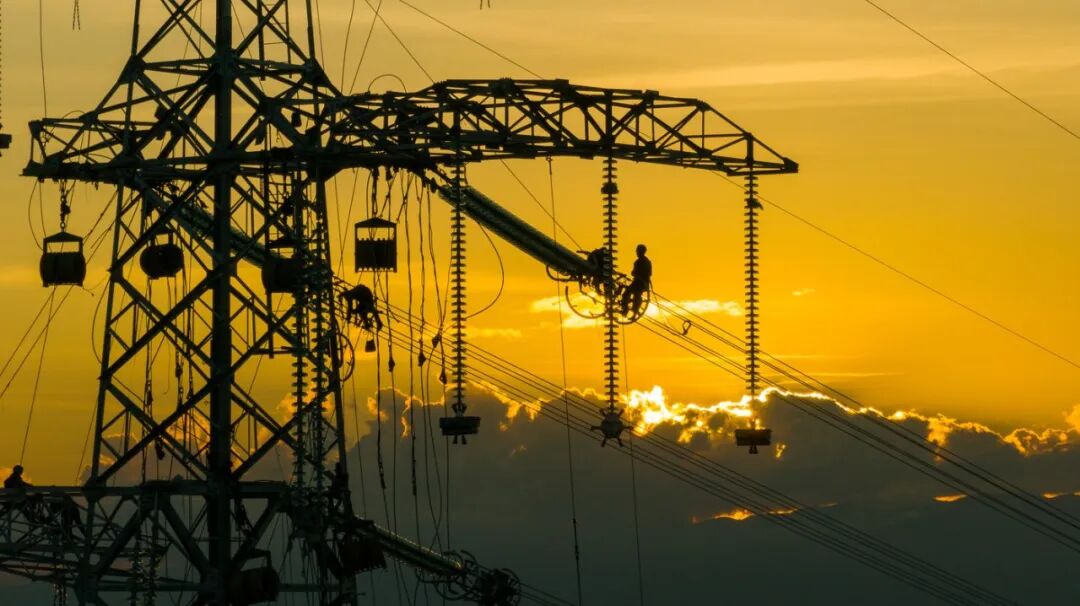

▲中老500千伏联网工程(国内段)工程紧线作业。

截至目前,国内段线路工程基础浇筑完成100%,杆塔组立完成99%,架线完成82.7%,计划1月底全线贯通;变电工程土建施工完成80%,电气施工完成10%,预计4月完成安装调试。验收工作将分两阶段推进,春节前完成第一阶段验收,4月中旬前完成全部验收任务。
