国家能源云南文山秉烈共享储能项目全容量投产
时间:2025-06-05 信息来源:国家能源集团云南新能源公司点击数:24

  5月28日,国家能源集团云南新能源公司文山市秉烈150兆瓦/300兆瓦时共享储能项目全容量投产,标志着国家能源集团云南区域在储能领域取得了突破。该项目自开工到投产仅用时32天即完成,实现了当年备案、当年开工、当年投产的目标。


  创新驱动促改革

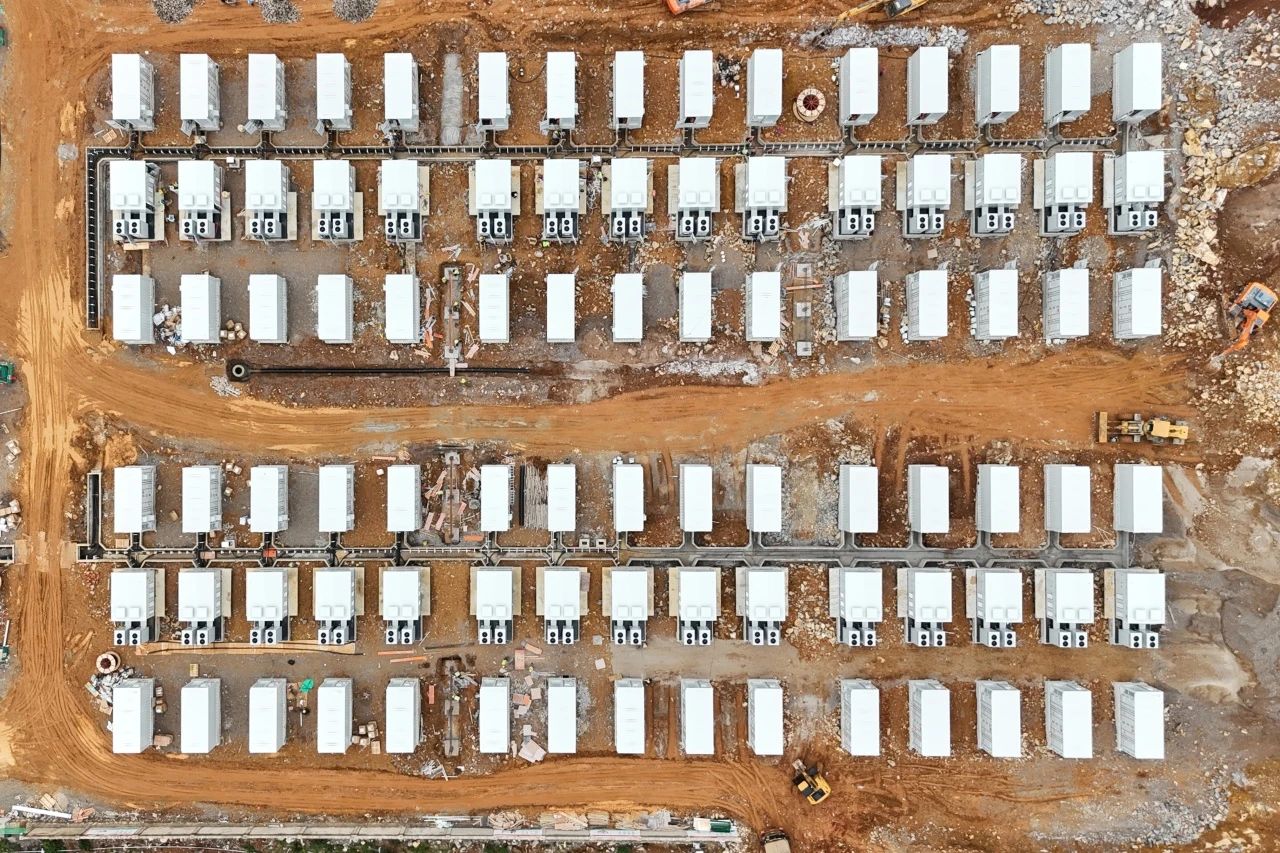

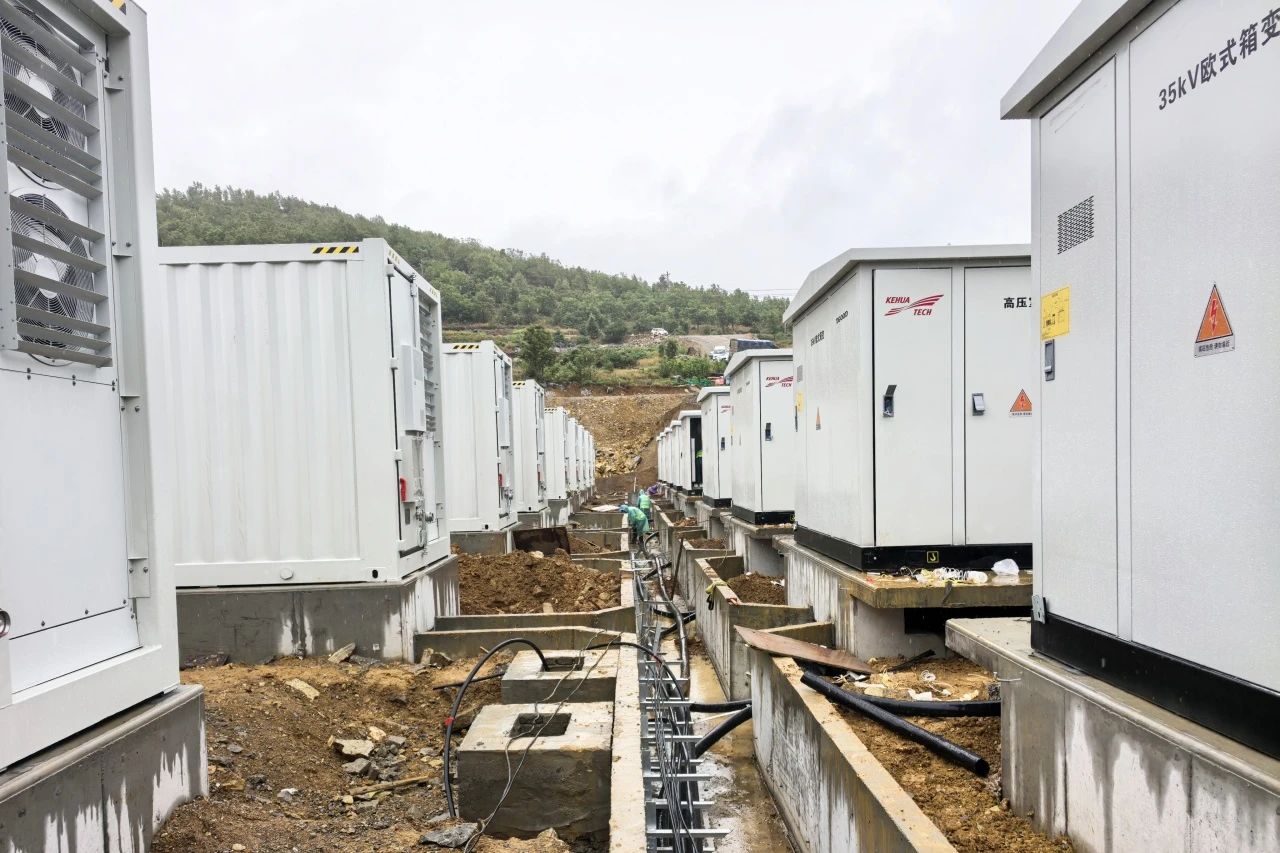

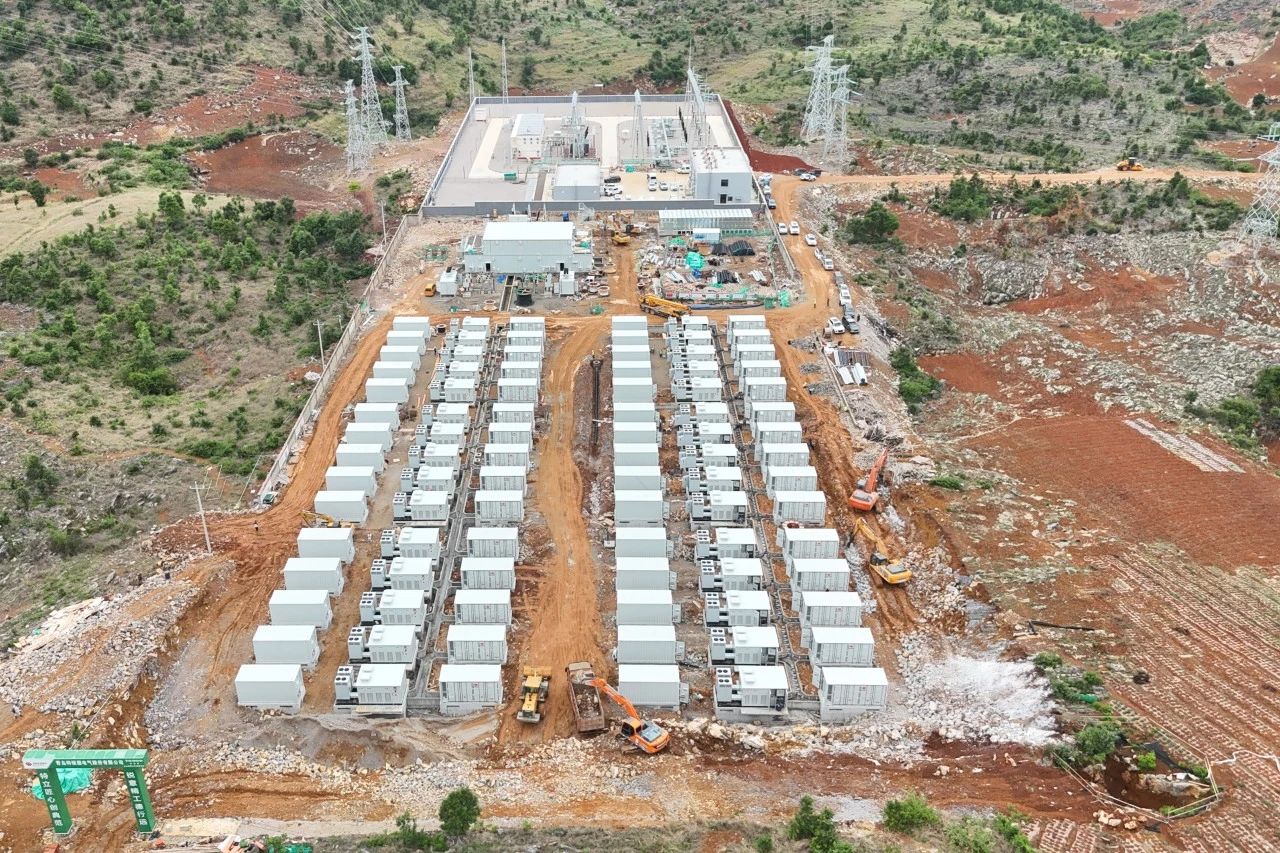

  该项目位于云南省文山壮族苗族自治州文山市秉烈彝族乡境内,规划容量为150兆瓦/300兆瓦时,项目配套建设一座220千伏升压站,接入已建成投产的清水井光伏电站统一送出。项目采用磷酸铁锂电池储能,储能区由30个储能单元,60个电池舱,60个PCS双向变流器及30个箱变组成。项目建成后,年平均可支撑新能源消纳超1.1亿千瓦时,减排二氧化碳9万吨,对促进文山区域新能源消纳、提升文山区域电网稳定性,推动云南省能源结构改革发挥重要作用。


  攻坚克难保投产

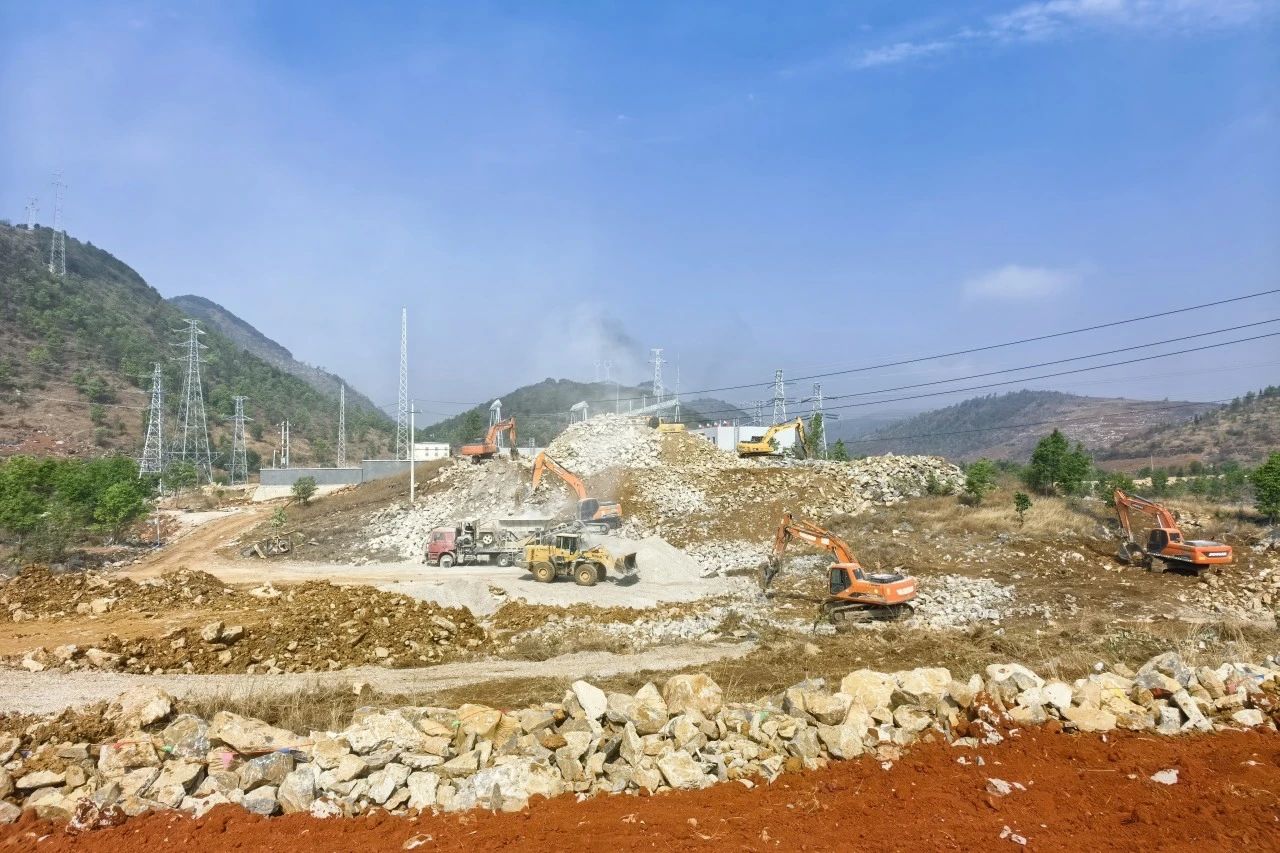

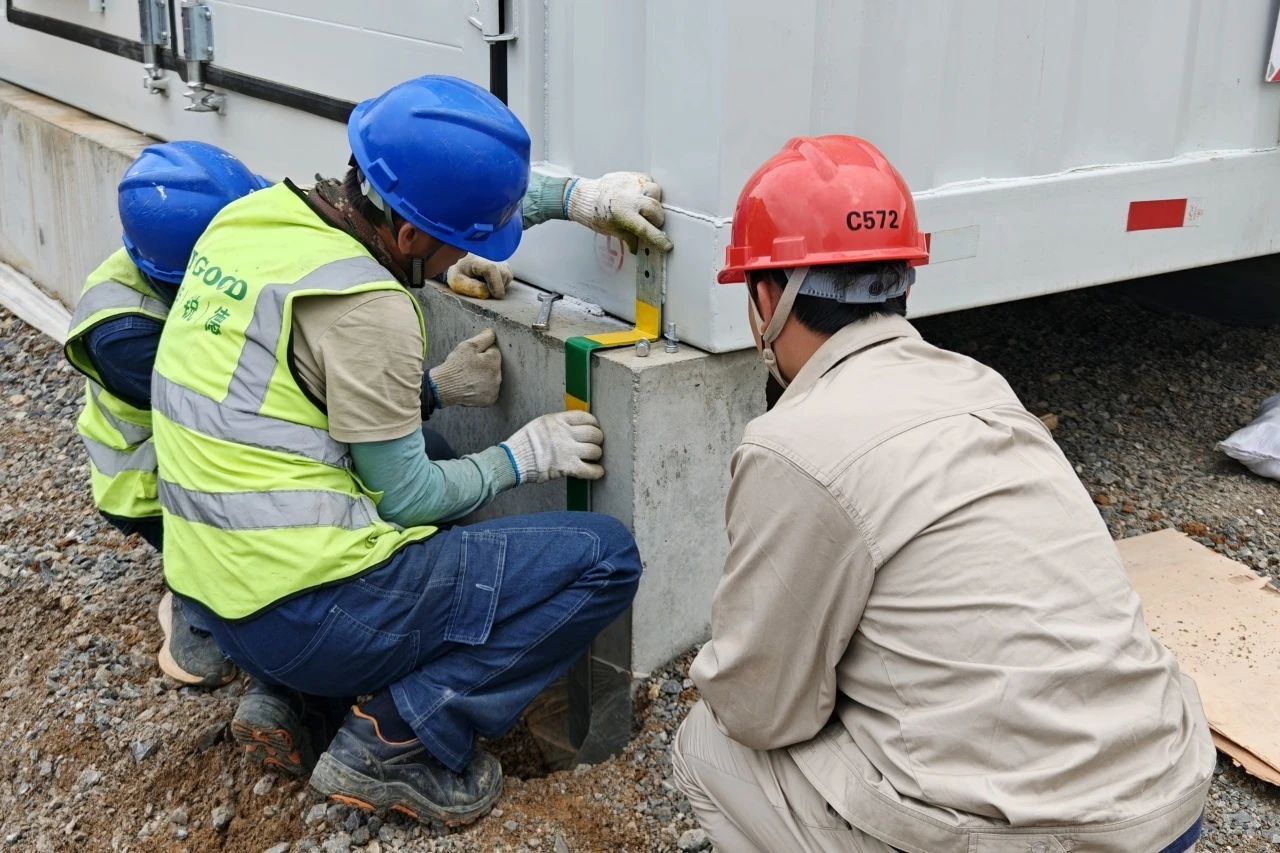

  为确保项目按期顺利投产,国能云南新能源公司统筹部署,全面谋划全过程作业,现场工作人员精心优化投运流程,严格把控验收环节,全力推进项目建设网络图。项目建设团队始终坚持质量为本,安全为先的原则,强化安全责任落实,加强施工现场安全管理,统筹协调龙山储能与清水井光伏电站搭接;同时,加强内外部关系协调,协力克服喀斯特地貌施工难、土石方工程量大、雨季施工等难题和挑战,全力攻克堵点难点问题,严把土建施工、设备吊装、电气安装等重要环节工程质量关,为项目顺利投产做足保障。咬定5·31全容量投产目标不动摇,凝心聚力,攻坚克难,以起步即冲刺,开局即决战的奋斗姿态投入到项目建设中,齐心协力保投产,以最快速度点亮滇东南绿电新里程。


  下一步,国家能源集团云南新能源公司将持续完善储能技术创新应用,提升储能在系统安全、经济效益和电网协同等方面的综合性能,为构建新型电力系统、推动清洁能源高效利用奠定坚实基础,不断推动能源产业向安全、高效、绿色、智能方向迭代,为国家能源集团高质量发展提供坚强保障。
